每年都有业主拿着"快装完了"的房子来找我们:线没留、隔声没做、吊顶里放不下天空箱、幕布墙背后正好是承重墙不能开槽。这时候能做的只剩补救,预算翻倍还达不到原本的效果。家庭影院是典型的"时机决定上限"的工程。这篇按装修时间线,告诉你每个阶段该干什么、必须盯住什么。
一、最佳介入时间:装修设计阶段,越早越好
标准答案是:拿到户型图、还没找装修公司出施工图时,就可以和影院设计师聊了。再退一步,至少要在水电交底之前定方案。为什么卡这么早?因为影院需要提前决定的东西全部埋在结构里:
- 房间比例要不要调整、门洞开在哪、做不做声闸;
- 浮筑地面抬高地坪,影响层高和门高;
- 投影吊装位、幕布尺寸决定墙面造型和电源位;
- 所有音箱线、HDMI、网线、灯光控制线走墙走顶,封板后不可见;
- 多只低音炮、功放需要独立回路甚至稳压电源。
这些设计要和装修的水电图、天花图、墙面立面图合在一套图纸里,让施工队一次做完。等木瓦油进场再找影院公司,就只能做"减法"了。
还有一点和时序同样关键,那就是"谁来按这套图纸施工"。这个行业里外包、分包很普遍:接你单子的是设计公司,真正上门布线、做声学结构的却是临时找来的施工队,设计意图在层层传话中走样,点位偏了、节点漏了,等封板之后才发现,追责时双方互相推。北京未来派坚持自有安装团队,不外包、不分包,从量房设计、水电预埋到隔声施工、设备安装、竣工验收,始终是同一支自己的队伍,设计师直接对自己的师傅交底,不存在设计与施工之间的沟通断层,每个节点责任到人、可追溯。
二、完整时间线:八个阶段
| 阶段 | 影院相关工作 | 业主盯什么 |
|---|---|---|
| ① 设计前 收房—定装修 | 量房、需求沟通、预算分档,出声学+设备+点位初步方案 | 带上户型图和建筑结构条件(层高、承重墙、地下室渗水情况) |
| ② 拆改阶段 | 确定隔声构造厚度、浮筑厚度、声闸/设备间位置,与拆改同步 | 确认最终净尺寸,门洞、管线井别后开 |
| ③ 水电阶段(最关键) | 电源回路、音箱线、HDMI、网线、控制线、灯光线全部预埋并测试 | 封槽前到场验收、拍照留档、线缆贴标 |
| ④ 隔声施工 | 浮筑地面、弹性隔声墙、隔声吊顶、管道包棉,严防声桥 | 看减振器/垫有没有被砂浆桥接,四周是否断开 |
| ⑤ 吊顶封板前 | 投影吊架/支架加固、天空箱开孔与底盒、幕布槽口、检修口 | 第二次关键验收:承重、点位、线缆全数确认后再封板 |
| ⑥ 饰面阶段 | 透声结构、吸声扩散体、声学软包、星空顶、灯光与墙面收口 | 声学模块位置与图纸一致,面料选阻燃材料 |
| ⑦ 设备进场 | 音箱、投影、幕布、功放、机柜、座椅安装,设备上架理线 | 核对型号,预留散热和检修空间,机柜通风别封死 |
| ⑧ 调试交付 | 声画校准、场景编程,现场演示并教会客户正常使用 | 跟着过一遍开关机、片源/KTV/智能场景的日常操作,收齐设备资料与保修凭证 |
三、水电阶段:错了就没有后悔药

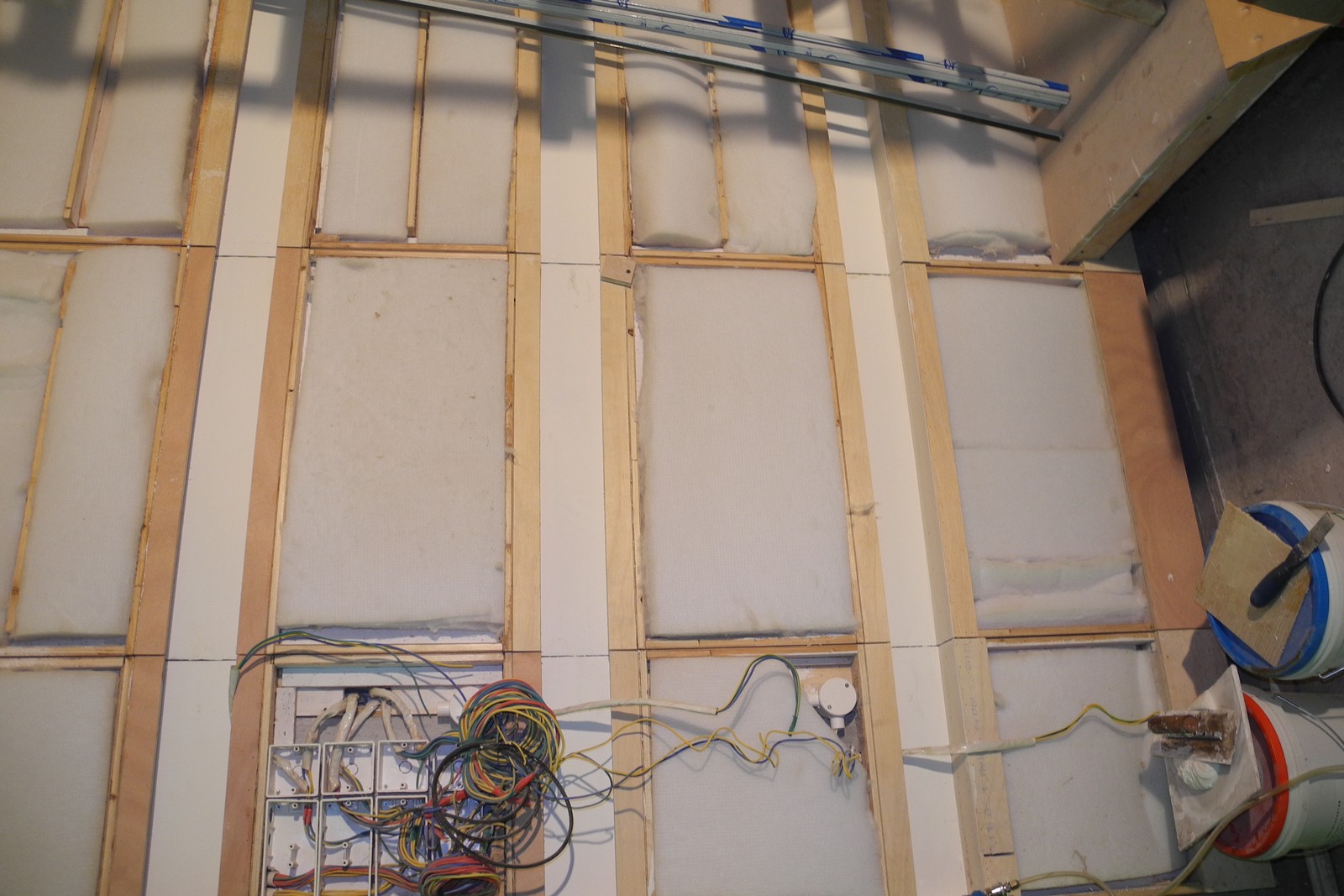

水电是整个工程里我们最强调业主必须在场的节点。需要预埋和确认的线路包括:
- 强电:功放、投影、低音炮各自的插座位置;大功率系统建议独立空开回路,与空调、厨房等大功率设备分开,避免启动时压降;机柜内留足插座并配智能排插;
- 音箱线:按最终声道数(含预留升级位)全部到位,如5.1起步但按7.2.4预留,天空线先拉到顶;线材用足规格(主箱一般12-14AWG),预埋选可靠品牌,墙里的线不能省;
- HDMI:投影到机柜一条长距离主干线,建议预埋48Gbps(支持4K/120、未来8K),并在管内留牵引线方便以后换线;能走两根一主一备更安心;
- 弱电与控制:至少千兆网线到机柜和播放位,中控、灯光控制的总线/弱电按智能方案走;
- 灯光:观影灯带、地脚灯、星空顶的独立回路和调光控制线提前规划。
血泪教训
线管转角尽量做大弯、穿线留余量;封槽、封板前一定通电通断测试+逐根拍照贴标签。我们接手过的补救项目里,最常见的就是线拉断、标签贴错、点位被木工封死,排查一根线可能要拆掉半面造型墙。
四、隔声施工:跟着土建走,不能事后贴
隔声结构(浮筑地面、房中房墙、弹性吊顶)必须和装修基层同步完成,它占用的是空间厚度:地面抬高10-15cm、墙面各厚8-15cm、吊顶下降15-25cm。设计阶段就要把这些厚度算进净高和净宽里。隔声施工最怕两件事:一是管线在减振层上打洞形成声桥,二是不同工种进场把弹性缝用砂浆、龙骨填实。所以隔声节点需要专人验收,并向下一道工序的师傅交代清楚。
五、封板前的最后一次机会

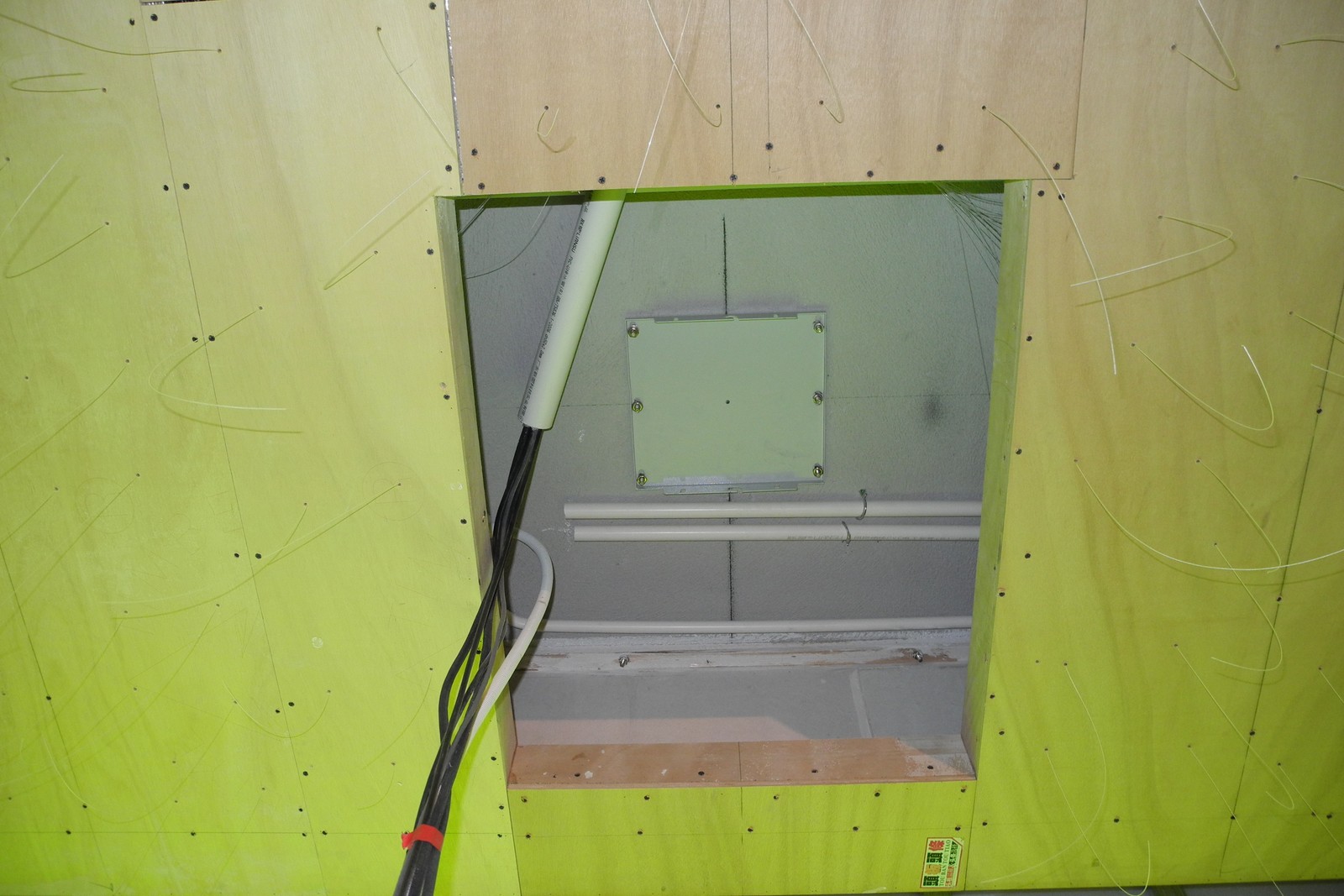

吊顶封板是第二个"错过就没了"的节点。封板前逐项核对:
- 投影位:吊架是否按机器重量加固(含机器重量,吊装一般预留8-15kg以上),电源、HDMI是否到位;
- 天空声道:开孔位置/底盒、音箱线、面板厚度能否容纳嵌入箱;
- 幕布:电动幕电源与暗槽尺寸,画框幕的墙面平整度与承重;
- 声学材料:顶面吸声棉/扩散体的安装基础;
- 检修口:投影、电动幕电机附近预留可维护的检修口。
六、已装修/已入住的房子怎么办?
不是不能做,要调整预期:
- 不动硬装:走明装声学板、落地/壁挂音箱、无线后环绕、反射式天空箱,适合客厅和轻度需求;
- 局部改造:只在房间内做单层浮筑+饰面改造,工期约2-3周,对隔音提升有限但室内音质改善明显;
- 彻底翻新:按毛坯标准重做,代价高,适合本来就计划重装的房子。
业主行动清单(可直接照着做)
- ✅ 定装修方案前:联系影院公司量房、定预算和声道规划,拿点位图;
- ✅ 水电交底:影院设计师到场,和装修队、工长当面交底;
- ✅ 水电完工封槽前:验线、拍照、贴标签,留底档;
- ✅ 隔声与吊顶施工:按节点验收减振和封板前置条件;
- ✅ 调试交付:参与声画校准和场景编程,现场看一遍演示、学会日常操作,保存好设备资料与保修凭证;
- ✅ 全程只需要对接两方,但图纸必须合并、节点必须共同确认,避免互相甩锅。
记住一句话:影院是"装在装修里"的,不是"摆进房间里"的。介入越早,花钱越少、效果越好、遗憾越少。如果你家正在或准备装修,哪怕暂时没确定预算,也欢迎先带户型图来聊聊,我们会告诉你哪些东西必须现在定、哪些可以以后再补,避免你在装修队那里错过不可逆的节点。
